بازرسی فنی تجهیزات ابزاردقیق، سامانه‌های کنترل و اتوماسیون

قسمت چهارم: از لوپ‌چک تا تحویل قطعی

در قسمت‌های پیشین این مقاله، در ابتدا به اهمیت بازرسی فنی به عنوان یکی از اساسی‌ترین عناصر و ارکان تضمین کیفیت در طراحی، ساخت، نصب، راه‌اندازی و بهره‌برداری تجهیزات ابزاردقیق و سامانه‌های کنترل پرداختیم و پس از آن مروری داشتیم  بر استانداردها، مدارک مورد نیاز بازرس و بازرسی در کارخانه‌ی سازنده (وندور)؛ در ادامه، مباحث بسیار مهم بازرسی فنی یعنی FAT، SAT و SIT مطرح شد. قسمت چهارم (پایانی) این مقاله، به مباحثی چون مفهوم، مراحل اجرا و معیارهای پذیرش لوپ‌چک، لوپ‌تست و همچنین عملیات‌های پیش‌راه‌اندازی، راه‌اندازی، راه‌اندازی اولیه و آزمون عملکرد اختصاص دارد.

10. آزمون Loop Check و Loop Test

10.1. مقدمه

پس از تکمیل عملیات نصب تجهیزات ابزاردقیق، کابل‌کشی، سربندی[i] کابل‌ها، نصب مارشالینگ کابینت‌ها، واسنجی اولیه و پیش از آغاز آزمون SAT، لازم است از صحت عملکرد تک‌تک حلقه‌های اندازه‌گیری و کنترل اطمینان حاصل شود. این هدف از طریق دو فعالیت اساسی یعنی Loop Check و Loop Test محقق می‌شود.

اگرچه دو اصطلاح Loop Check و Loop Test گاهی به اشتباه مترادف در نظر گرفته می‌شوند، اما از نظر فنی تفاوت‌های بنیادین دارند.

اگرچه دو اصطلاح Loop Check و Loop Test گاهی به اشتباه مترادف در نظر گرفته می‌شوند، اما از نظر فنی تفاوت‌های بنیادین دارند.

Loop Check بر صحت اتصال فیزیکی، سیم‌بندی و تطابق مدارها تمرکز دارد، در حالی که Loop Test عملکرد کامل حلقه کنترل را از حسگر تا عملگر ارزیابی می‌کند.

در پروژه‌های بزرگ، هزاران حلقه‌ی ابزاردقیق ممکن است وجود داشته باشد؛ ازاین‌رو، اجرای منظم، مستند و قابل ردیابی این آزمون‌ها نقش تعیین‌کننده‌ای در موفقیت مرحله راه‌اندازی دارد.



10.2. مفهوم حلقه‌ی کنترل

حلقه‌ی کنترل[ii] مجموعه‌ای از تجهیزات است که برای اندازه‌گیری، انتقال، پردازش و کنترل یک متغیر فرآیندی به‌صورت یکپارچه عمل می‌کنند. به‌طور معمول، یک حلقه‌ی کنترل شامل اجزای زیر است:

سیال فرآیندی ← عنصر اولیه[iii] ← ترانسمیتر[iv] ← کابل یا شبکه‌ی ارتباطی ← کارت ورودی PLC یا DCS ← کنترل‌کننده[v] ← کارت خروجی ← پوزیشنر[vi] ← شیر کنترل[vii] ← فرآیند

عملکرد صحیح هر حلقه، مستلزم صحت عملکرد تمامی اجزای فوق است.



10.3. اهداف اجرای Loop Check

Loop Check یکی از نخستین آزمون‌های پس از نصب تجهیزات است و اهداف زیر را دنبال می‌کند:

  • تأیید صحت سیم‌بندی؛
  • کنترل شماره‌ی کابل‌ها؛
  • کنترل شماره‌ی ترمینال‌ها؛
  • کنترل شماره‌ی تگ‌ها؛
  • کنترل قطبیت سیگنال‌ها؛
  • کنترل تغذیه‌ی تجهیزات؛
  • کنترل مسیر کابل‌ها؛
  • شناسایی قطعی یا اتصال کوتاه؛
  • کنترل صحت اتصال به کارت‌های I/O.


در این مرحله هنوز عملکرد فرآیندی تجهیز بررسی نمی‌شود.



10.4. مراحل اجرای Loop Check

مرحله‌ی اول– بررسی مدارک:

  • Loop Diagram
  • Wiring Diagram
  • Cable Schedule
  • Junction Box Drawing
  • Instrument Index



مرحله‌ی دوم– بازرسی چشمی[viii] (ظاهری):

  • نصب صحیح تجهیز؛
  • سلامت گلند؛
  • آب‌بندی؛
  • شماره‌ی تگ؛
  • شماره‌ی کابل؛
  • شبکه‌ی زمین.



مرحله‌ی سوم– کنترل الکتریکی:

  • پیوستگی کابل[ix]؛
  • مقاومت عایقی[x]؛
  • قطبیت؛
  • اتصال زمین؛
  • ولتاژ تغذیه.



مرحله‌ی چهارم– تزریق سیگنال برای تجهیزات آنالوگ، در پنج مرحله:



مرحله‌ی اول

مرحله‌ی دوم

مرحله‌ی سوم

مرحله‌ی چهارم

مرحله‌ی پنجم

4 mA

8 mA

12 mA

16 mA

20 mA



انجام می‌شود و در این فرآیند با مشاهده‌ی مقادیر متناظر در DCS یا PLC، به صحت واسنجی دستگاه و همچنین صحت ارتباط بین اتاق کنترل و سایت پی خواهیم برد.



مرحله‌ی پنجم– ثبت نتایج آزمون‌ها در برگه‌های مربوطه[xi] و درج امضا.

چک‌لیست مربوط به Loop Check:

  • شماره‌ی تجهیز صحیح است؟
  • شماره‌ی کابل صحیح است؟
  • ترمینال صحیح است؟
  • تغذیه صحیح است؟
  • خروجی mA 4-20 صحیح است؟
  • قطبیت صحیح است؟
  • شبکه‌ی زمین کردن صحیح است؟
  • تگ DCS صحیح است؟
  • مدار بدون اتصال کوتاه است؟



10.5. مفهوم Loop Test

پس از اطمینان از صحت سیم‌بندی، نوبت به آزمون عملکرد واقعی حلقه می‌رسد. Loop Test پاسخ این سؤال را بررسی می‌کند: «آیا کل حلقه‌ی کنترل مطابق طراحی عمل می‌کند؟» در این آزمون تنها سیگنال اندازه‌گیری بررسی نمی‌شود، بلکه پاسخ کنترل‌کننده، عملگر و تجهیزات جانبی نیز ارزیابی می‌شود.



10.6. مراحل اجرای Loop Test

مرحله‌ی اول– اعمال سیگنال فرآیندی،

برای مثال اعمال فشار واقعی یا استفاده از Pressure Calibrator.



مرحله‌ی دوم– کنترل مقدار نمایش داده شده، بررسی:

  • Local Indicator
  • PLC
  • DCS
  • HMI
  • Historian



مرحله‌ی سوم– اجرای کنترل، کنترل کننده باید:

  • خطا را تشخیص دهد؛
  • خروجی مناسب تولید کند؛
  • فرمان مناسب به شیر ارسال کند.



مرحله‌ی چهارم– بررسی عملکرد شیر کنترل، باید شرایط زیر کنترل ‌شود:

  • درصد بازشدگی؛
  • زمان پاسخ؛
  • Position Feedback؛
  • عدم وجود Hunting؛
  • عملکرد Positioner.



مرحله‌ی پنجم– ثبت نتایج، کلیه‌ی نتایج در Loop Test Report ثبت می‌شوند.



10.7. آزمون حلقه‌های دیجیتال

برای تجهیزات دیجیتال علاوه بر آزمون‌های معمول، موارد زیر نیز کنترل می‌شود:

  • تغییر وضعیت Digital Input؛
  • تغییر وضعیت Digital Output؛
  • صحت عملکرد سامانه‌ی هشدار دهنده؛
  • صحت عملکرد مدارات ترتیبی؛
  • صحت فرمان قطع[xii]؛
  • صحت فرمان شروع مجدد[xiii]؛
  • صحت عملکرد Event Logging.



10.8. آزمون حلقه‌های کنترلی PID

برای حلقه‌های کنترلی PID علاوه بر موارد فوق، باید کنترل شود:

  • صحت جهت کنترل[xiv]؛
  • مقدار نقطه‌ی تنظیم؛
  • عملکرد انتخاب‌گر Auto/ Manual؛
  • انتقال بدون ضربه[xv]؛
  • Anti Reset Windup؛
  • محدودیت خروجی[xvi]؛
  • زمان پاسخ؛
  • فراجهش[xvii]؛
  • میزان نوسان؛
  • پایداری حلقه.



جدول 13. مقایسه‌ی Loop Check و Loop Test

ویژگی

Loop Check

Loop Test

کنترل سیم‌بندی

کنترل تغذیه

کنترل سیگنال

کنترل عملکرد کنترلر

×

کنترل عملکرد شیر

×

کنترل  PID

×

کنترل  Alarm

محدود

کامل

کنترل  Interlock

×



10.9. معیارهای پذیرش Loop Test

صحت عملکرد یک حلقه‌ی کنترل زمانی مورد پذیرش است که:

  • تمامی اتصالات صحیح باشند؛
  • سیگنال اندازه‌گیری بدون خطا منتقل شود؛
  • کنترل‌کننده پاسخ مناسب داشته باشد؛
  • شیر کنترل به‌درستی عمل کند؛
  • عملکرد آلارمها صحیح باشند؛
  • مدارات ترتیبی صحیح عمل کنند؛
  • Trendها صحیح ثبت شوند؛
  • Eventها ثبت شوند.


تجربه‌ی میدانی
– در یکی از پروژه‌های احداث واحد الفین، بیش از ۴۸۰۰ حلقه‌ی کنترلی در مرحله‌ی Loop Check مورد آزمون قرار گرفت. حدود ۴ درصد از حلقه‌ها دارای اشکالاتی مانند جابه‌جایی زوج سیم‌ها، شماره‌گذاری اشتباه کابل‌ها، اتصال نادرست به کارت‌های ورودی یا قطبیت معکوس بودند. اگر این اشکالات تا زمان راه‌اندازی باقی می‌ماند، عیب‌یابی در شرایط عملیاتی بسیار دشوارتر و پرهزینه‌تر می‌شد. اجرای منظم Loop Check باعث شد تمامی این ایرادات پیش از ورود واحد به مرحله‌ی SAT برطرف شوند.

اشتباهات رایج در انجام Loop Test- یکی از متداول‌ترین اشتباهات، آغاز Loop Test پیش از تکمیل مراحل Loop Check است. این کار باعث می‌شود مهندسان به‌جای ارزیابی عملکرد سامانه، زمان زیادی را صرف یافتن خطاهای اولیه سیم‌بندی کنند.

یکی از متداول‌ترین اشتباهات، آغاز Loop Test پیش از تکمیل مراحل Loop Check است. این کار باعث می‌شود مهندسان به‌جای ارزیابی عملکرد سامانه، زمان زیادی را صرف یافتن خطاهای اولیه سیم‌بندی کنند.

سایر خطاهای رایج عبارت‌اند از:

  • استفاده از نقشه‌های قدیمی[xviii]؛
  • ثبت نکردن نتایج آزمون؛
  • انجام آزمون بدون کالیبراتور معتبر؛
  • کنترل نکردن جهت عملکرد شیر[xix]؛
  • بی‌توجهی به تأخیر زمانی پاسخ[xx]؛
  • عدم بررسی عملکرد در حالت Manual و Auto؛
  • نادیده گرفتن آزمایش قطع تغذیه[xxi]؛
  • بررسی نکردن عملکرد حلقه در شرایط بیشینه و کمینه‌ی محدوده اندازه‌گیری.



نکته‌ی مهندسی– در پروژه‌های مدرن، Loop Test پایان آزمون یک حلقه نیست، بلکه آغاز فرآیند تنظیم و بهینه‌سازی آن است.

در پروژه‌های مدرن، Loop Test پایان آزمون یک حلقه نیست، بلکه آغاز فرآیند تنظیم و بهینه‌سازی آن است.

بسیاری از حلقه‌های کنترل پس از اولین آزمون عملکرد قابل قبولی دارند، اما برای دستیابی به پاسخ مطلوب، نیازمند تنظیم پارامترهای PID، بررسی رفتار دینامیکی فرآیند و انجام آزمون‌های تکمیلی هستند. بنابراین، موفقیت در Loop Test را نباید صرفاً به معنای «کار کردن» حلقه دانست؛ بلکه معیار اصلی، پایداری، دقت، سرعت پاسخ و قابلیت اطمینان در شرایط واقعی بهره‌برداری است.



10.10. ارتباط Loop Test با راه‌اندازی[xxii]

پس از تکمیل موفق Loop Test، پروژه وارد مرحله‌ی پیش‌راه‌اندازی[xxiii] و سپس راه‌اندازی[xxiv] می‌شود. در این مرحله، تمرکز از آزمون تجهیزات منفرد به آماده‌سازی کل واحد برای بهره‌برداری تغییر می‌کند و فعالیت‌هایی نظیر تنظیم نهایی حلقه‌های کنترل، آزمون‌های عملکردی با سیال واقعی، بهینه‌سازی منطق‌های کنترلی و هماهنگی میان واحدهای مختلف انجام می‌شود.



جدول 14. مسئولیت ذی‌نفعان در Loop Check و Loop Test

فعالیت

پیمانکار نصب

مهندسان ابزاردقیق

مهندسان کنترل

گروه راه‌انداز

کارفرما

بررسی مدارک

Loop Check

نظارت

اعمال سیگنال

Loop Test

نظارت

ثبت نتایج

تأیید نهایی

رفع اشکالات

هماهنگی

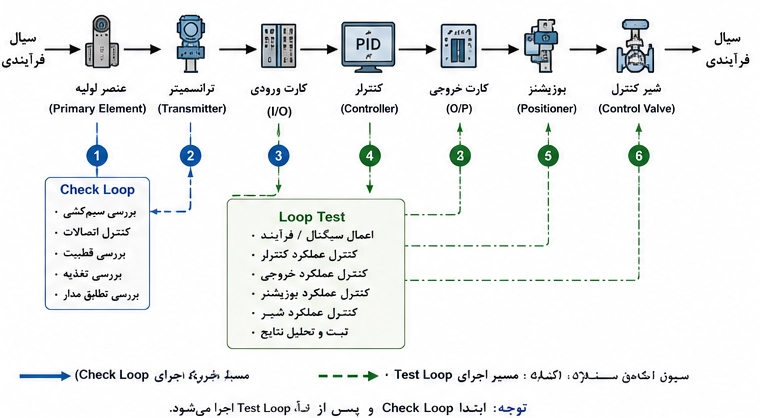

شکل 14. معماری یک حلقه‌ی کامل ابزاردقیق از حسگر تا عملگر و مسیر اجرای Loop Check و Loop Test

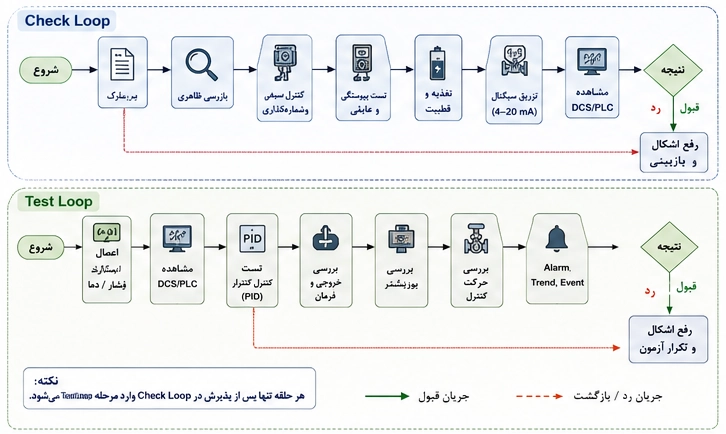

شکل 15. فلوچارت اجرایی آزمون Loop Check و Loop Test از بررسی مدارک تا تأیید نهایی حلقه

11. پیش‌راه‌اندازی، راه‌اندازی، راه‌اندازی اولیه[xxv] و آزمون عملکرد[xxvi]

11.1. مقدمه

پس از تکمیل موفقیت‌آمیز عملیات نصب، بازرسی، FAT، SAT و آزمون‌های Loop Check و Loop Test، پروژه وارد حساس‌ترین مرحله چرخه عمر خود می‌شود؛ مرحله‌ای که در آن، تجهیزات منفرد به یک واحد صنعتی یکپارچه تبدیل شده و برای تولید آماده می‌شوند. این مرحله شامل چهار فرآیند اصلی است:

  • Pre-Commissioning
  • Commissioning
  • Start-up
  • Performance Test

هر یک از این مراحل دارای اهداف، روش‌های اجرایی، شاخص‌های ارزیابی و معیارهای پذیرش خاص خود هستند و نباید با یکدیگر اشتباه گرفته شوند.

11.2. مرحله پیش‌راه‌اندازی

تعریف- پیش‌راه‌اندازی، مجموعه فعالیت‌هایی است که پیش از ورود سیال فرآیندی انجام می‌شود تا اطمینان حاصل گردد تمامی تجهیزات از نظر مکانیکی، الکتریکی، ابزاردقیق و کنترلی آماده بهره‌برداری هستند. در این مرحله هنوز محصولی تولید نمی‌شود و فرآیند عملیاتی آغاز نشده است. اهداف:

  • تأیید کامل نصب تجهیزات؛
  • پاک‌سازی خطوط[xxvii]؛
  • خشک‌سازی تجهیزات؛
  • تکمیل واسنجی ادوات؛
  • تکمیل Loop Test؛
  • آماده‌سازی سامانه‌های Utility؛
  • آماده‌سازی شبکه‌ی کنترل؛
  • آماده‌سازی سامانه‌های ایمنی.

فعالیت‌های اصلی:

الف) تجهیزات مکانیکی

  • Cleaning
  • Flushing
  • Hydro Test Verification
  • Leak Test
  • Alignment Check

ب) تجهیزات الکتریکی

  • Energization
  • Motor Rotation Test
  • Earth Test
  • Insulation Test

ج) ابزاردقیق

  • Calibration Verification
  • Loop Verification
  • Logic Verification
  • Alarm Verification
  • Interlock Verification

د) سامانه‌ی کنترل

  • PLC
  • DCS
  • SIS
  • F&G
  • Historian
  • Engineering Station
  • Operator Station

چک‌لیست آمادگی پیش‌راه‌اندازی:

  • نصب تجهیزات تکمیل شده؟
  • کابل‌کشی تکمیل شده؟
  • Loop Test تکمیل شده؟
  • SAT تکمیل شده؟
  • Utility آماده است؟
  • هوای ابزاردقیق برقرار است؟
  • برق دائم برقرار است؟
  • پشتیبان نرم‌افزار تهیه شده؟
  • NCR بحرانی بسته شده؟

11.3. مرحله‌ی راه‌اندازی واحد

تعریف- راه‌اندازی، فرآیندی است که طی آن تجهیزات و سامانه‌ها با استفاده از سیال واقعی یا شرایط عملیاتی واقعی، به‌صورت تدریجی وارد مدار شده و عملکرد آن‌ها تحت کنترل دقیق بررسی می‌شود. هدف اصلی این مرحله، اثبات عملکرد صحیح کل واحد صنعتی در شرایط بهره‌برداری است.

مراحل راه‌اندازی:

مرحله‌ی اول– راه‌اندازی سامانه‌های Utility شامل برق، بخار، هوای ابزاردقیق، سامانه‌ی خنک ‌کننده‌ی آب[xxviii]، نیتروژن و هوای سرویس

مرحله‌ی دوم– فعال‌سازی سامانه‌ی کنترل شامل DCS، PLC، SIS و F&G

مرحله‌ی سوم– به جریان انداختن سیال (تغذیه‌ی واحد):

این کار در ابتدا با آب، نیتروژن، هوای فشرده و سپس با سیال واقعی انجام می‌شود.

مرحله چهارم– تنظیم حلقه‌های PID

در این مرحله پارامترهای مربوط به سه تابع Gain، Integral و Derivative تنظیم[xxix] و بهینه‌سازی می‌شوند.

مرحله‌ی پنجم– کنترل عملکرد تجهیزات:

  • Control Valve
  • Analyzer
  • Compressor
  • Pump
  • Furnace
  • Reactor

11.4. مرحله‌ی راه‌اندازی اولیه

پس از پایان موفق راه‌اندازی، واحد وارد مرحله تولید اولیه می‌شود. در این مرحله:

  • نرخ تولید به‌تدریج افزایش می‌یابد؛
  • کیفیت محصول کنترل می‌شود؛
  • پایداری فرآیند بررسی می‌شود؛
  • مصرف انرژی ارزیابی می‌شود؛
  • عملکرد تجهیزات پایش می‌شود.

هدف، رسیدن ایمن به ظرفیت طراحی بدون ایجاد تنش حرارتی، مکانیکی یا فرآیندی است.

11.5. آزمون عملکرد

پس از تثبیت شرایط عملیاتی، آزمون عملکرد انجام می‌شود. این آزمون تعیین می‌کند که آیا واحد به تعهدات قراردادی رسیده است یا خیر. شاخص‌های اصلی در این مرحله:

  • ظرفیت تولید؛
  • کیفیت محصول؛
  • مصرف انرژی؛
  • راندمان؛
  • قابلیت اطمینان؛
  • قابلیت در دسترس بودن[xxx]؛
  • سنجش عملکرد زیست‌محیطی[xxxi].

جدول 15. نمونه شاخص‌های ارزیابی

شاخص

مقدار طراحی

مقدار واقعی

ظرفیت تولید

100%

بعد از راه‌اندازی

درجه خلوص محصول

99.8%

بعد از راه‌اندازی

مصرف انرژی

مطابق با قرارداد

بعد از راه‌اندازی

قابلیت در دسترس بودن

≥98%

بعد از راه‌اندازی

هشدار بحرانی

صفر

بعد از راه‌اندازی

11.6. شاخص آمادگی راه‌اندازی (SRR)

در پروژه‌های بزرگ، پیش از صدور مجوز راه‌اندازی، جلسه‌ای رسمی با عنوان SRR [xxxii] برگزار می‌شود. هدف این جلسه، ارزیابی همه‌جانبه‌ی آمادگی واحد از نظر فنی، ایمنی، بهره‌برداری و مستندسازی است. مهم‌ترین محورهای SRR:

  • تکمیل تمامی آزمون‌های FAT و SAT؛
  • بسته شدن NCRهای بحرانی؛
  • تکمیل Punch List های گروه A و B؛
  • تأیید عملکرد سامانه‌های ESD و F&G؛
  • آماده بودن دستورالعمل‌های بهره‌برداری[xxxiii]؛
  • آموزش بهره‌برداران؛
  • آماده بودن قطعات یدکی دو ساله؛
  • آماده بودن برنامه‌ی واکنش در شرایط اضطراری[xxxiv].

11.7. مدارک تحویل نهایی[xxxv]

یکی از الزامات اصلی تحویل پروژه، ارایه‌ی مجموعه‌ای کامل از مستندات است که معمولاً شامل موارد زیر است:

  • As-Built Drawings
  • Final Instrument Index
  • Loop Folders
  • Calibration Certificates
  • FAT Reports
  • SAT Reports
  • Loop Check Reports
  • Loop Test Reports
  • Commissioning Reports
  • Performance Test Reports
  • Software Backup
  • PLC/DCS Programs
  • Logic Diagrams
  • Cause & Effect Matrix
  • O&M Manuals
  • Spare Parts List
  • Vendor Documentation
  • Warranty Certificates

بدیهی است برای حصول اطمینان از صحت مدارک تحویل گرفته شده (کمّی و کیفی) حتماً بایستی طبق یک چک لیست و با تنظیم صورتجلسه‌ی رسمی، تحویل و تحول انجام شود.

11.8. تحویل موقت[xxxvi]

در این مرحله، پروژه از نظر فنی قابل بهره‌برداری شناخته می‌شود، اما ممکن است هنوز برخی نواقص جزئی[xxxvii] باقی مانده باشد که در مدت توافق‌شده برطرف خواهد شد.

11.9. تحویل قطعی

تحویل قطعی[xxxviii] زمانی انجام می‌شود که:

  • دوره‌ی تضمین عملکرد با موفقیت سپری شده باشد؛
  • تمام Punch Listها بسته شده باشند؛
  • هیچ NCR بازی وجود نداشته باشد؛
  • آزمون عملکرد نهایی تأیید شده باشد؛
  • تمامی مدارک پروژه تحویل شده باشد.

جدول 16. مقایسه مراحل پایانی پروژه

مرحله

هدف

خروجی

Pre-Commissioning

آماده‌سازی تجهیزات

آمادگی فنی

Commissioning

ورود تدریجی به مدار

عملکرد صحیح سامانه

Start-up

آغاز تولید

تولید پایدار

Performance Test

اثبات تعهدات قراردادی

پذیرش عملکرد

Final Acceptance

تحویل رسمی پروژه

پایان قرارداد

تجربه‌ی میدانی– در یکی از پروژه‌های توسعه‌ی یک مجتمع پتروشیمی، تمامی تجهیزات از آزمون‌های FAT و SAT با موفقیت عبور کرده بودند، اما در جلسه‌ی مرور آمادگی راه‌اندازی اولیه[xxxix] مشخص شد که رویه‌های بهره‌برداری اضطراری برای چند سناریوی بحرانی هنوز نهایی نشده است و آموزش کامل اپراتورها نیز به پایان نرسیده بود. تصمیم گرفته شد راه‌اندازی واحد به مدت یک هفته به تعویق بیفتد. اگرچه این تصمیم در کوتاه‌مدت موجب تأخیر پروژه شد، اما در نخستین هفته‌ی بهره‌برداری، وقوع یک نوسان شدید فشار در یکی از خطوط فرآیندی نشان داد که آمادگی مناسب تیم بهره‌برداری نقش مهمی در کنترل وضعیت و جلوگیری از توقف واحد داشته است. این تجربه نشان می‌دهد که آمادگی سازمانی و انسانی به اندازه آمادگی تجهیزات اهمیت دارد.

آمادگی سازمانی و انسانی به اندازه آمادگی تجهیزات اهمیت دارد.

اشتباهات رایج:

  • آغاز راه‌اندازی، پیش از بسته شدن NCRهای بحرانی؛
  • نادیده گرفتن آموزش عملی اپراتورها؛
  • به‌روزرسانی نکردن نقشه‌های چون ساخت؛
  • تحویل پروژه بدون تهیه‌ی نسخه‌ی پشتیبان از نرم‌افزارهای PLC و DCS؛
  • عدم ثبت پارامترهای نهایی تنظیم کنترل‌کننده‌های PID؛
  • انجام آزمون‌های عملکرد، پیش از تثبیت شرایط فرآیندی؛
  • تحویل پروژه بدون تدوین برنامه‌ی نگهداری و واسنجی اولیه.

درس‌آموخته‌ها– تجربه‌ی پروژه‌های موفق نشان می‌دهد که کیفیت مرحله‌ی راه‌اندازی واحد، بیش از هر عامل دیگری بر قابلیت اطمینان بلندمدت واحد صنعتی اثر می‌گذارد.

تجربه‌ی پروژه‌های موفق نشان می‌دهد که کیفیت مرحله‌ی راه‌اندازی واحد، بیش از هر عامل دیگری بر قابلیت اطمینان بلندمدت واحد صنعتی اثر می‌گذارد.

بسیاری از مشکلاتی که در سال‌های نخست بهره‌برداری مشاهده می‌شوند، ریشه در نقص‌های کوچک اما برطرف‌نشده در همین مرحله دارند. از این رو، سرعت در راه‌اندازی نباید جایگزین دقت در آماده‌سازی شود؛ زیرا هر ساعت صرف‌شده برای تکمیل آزمون‌ها و مستندسازی، می‌تواند از روزها یا حتی هفته‌ها توقف تولید در آینده جلوگیری کند.

نکته‌ی مهندسی– پروژه زمانی واقعاً پایان می‌یابد که دانش آن نیز منتقل شود.

پروژه زمانی واقعاً پایان می‌یابد که دانش آن نیز منتقل شود.

تحویل تجهیزات بدون انتقال دانش فنی، آموزش کاربران، مستندسازی کامل و فراهم‌کردن زیرساخت نگهداری، تنها انتقال مالکیت است، نه انتقال موفق یک سامانه صنعتی. در پروژه‌های پیشرو، «تحویل دانش[xl]» به اندازه‌ی تحویل تجهیزات اهمیت دارد.

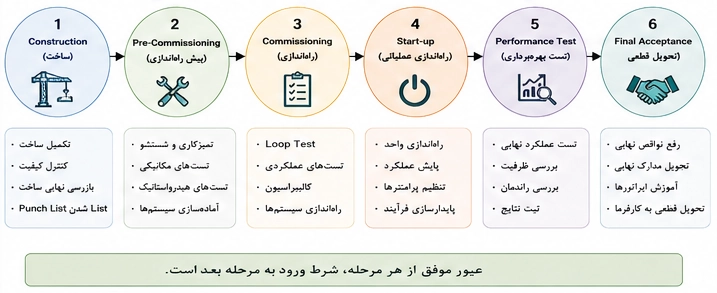

شکل 16. چرخه‌ی کامل آماده‌سازی و تحویل پروژه از پایان ساخت تا تحویل قطعی

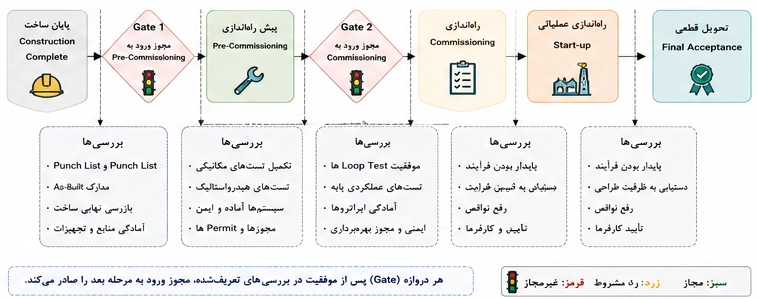

شکل 17. مدل دروازه‌های تصمیم‌گیری برای صدور مجوز ورود به مراحل مختلف راه‌اندازی

12. مراجع و منابع

  1. API RP 580: Risk-Based Inspection (RBI)
  2. API RP 577, Welding Inspection and Metallurgy
  3. API Standard 598, Valve Inspection and Testing
  4. EC 61511, Functional Safety – Safety Instrumented Systems
  5. IEC 61508, Functional Safety of Electrical/Electronic/Programmable Electronic Safety-related Systems
  6. ISO 9001:2015, Quality Management Systems – Requirements
  7. ISO 17020, Requirements for Inspection Bodies
  8. ISO 10005, Quality Plan
  9. NORSOK Z-007, Mechanical Completion and Commissioning
  10. PetroSkills, Commissioning and Start-up of Oil & Gas Facilities
  11. Shell DEP (Design and Engineering Practices), FAT, SAT, Mechanical Completion, Commissioning
  12. Siemens, Factory Acceptance Test Guideline
  13. PMBOK Guide, Chapter Quality Management
  14. Instrument Engineers’ Handbook, Bela G. Liptak
  15. Instrumentation and Control Systems, William Bolton
  16. Love, P. E. D., Smith, J., Teo, P., & Irani, Z, Putting into Practice Quality Management in Engineering Construction Projects, International Journal of Project Management
  17. Sweis, G., et al. (2019), Quality Assurance and Vendor Inspection in Industrial Construction Projects, Engineering, Construction and Architectural Management
  18. Khan, F., & Haddara, M, Risk-Based Inspection and Maintenance in the Process Industry, Journal of Hazardous Materials
  19. A Complete Guide to FAT/ SAT 2026 Protocols, https://www.saromglobal.com/fat-sat-2026-protocols/
  20. Factory Acceptance Test (FAT): Ensuring Equipment Quality and Compliance, https://flowdit.com/factory-acceptance-test/





[i] Termination
[ii] Control Loop
[iii] Primary Element
[iv] Transmitter
[v] Controller
[vi] Positioner
[vii] Control Valve
[viii] Visual Check
[ix] Continuity Check
[x] Meger Test
[xi] Loop Check Sheet
[xii] Trip
[xiii] Reset
[xiv] Direct/ Reverse Acting
[xv] Bumpless Transfer
[xvi] Output Limits
[xvii] Overshoot
[xviii] Outdated Drawings
[xix] Fail Open/ Fail Close
[xx] Dead Time
[xxi] Power Failure Test
[xxii] Commissioning
[xxiii] Pre-Commissioning
[xxiv] Commissioning
[xxv] Start-up
[xxvi] Performance Test
[xxvii] Flushing & Blowing
[xxviii] Cooling Tower
[xxix] Tuning
[xxx] Availability
[xxxi] Environmental Performance
[xxxii] SRR: Start-up Readiness Review
[xxxiii] Operating Manual/ Operating Procedures
[xxxiv] Emergency Response Plan
[xxxv] Final Documentation
[xxxvi] Provisional Acceptance
[xxxvii] Punch List Category C
[xxxviii] Final Acceptance
[xxxix] Start-up Readiness Review
[xl] Knowledge Transfer
